八大员预算员考试案例分析专项练习试题一

发布时间:2021-01-21 热度:768

某工程项目业主采用工程量清单计价方式公开招标确定了承包人,双方签订了工程承包合同,合同工期为6 个月。合同中的清单项目及费用包括:分项工程项目4 项,总费用为200 万元,相应专业措施费用为16 万元;安全文明施工措施费用为6 万元;计日工费用为3 万元;暂列金额为12 万元;特种门窗工程(专业分包)暂估价为30 万元,总承包服务费为专业分包工程费用的5%;规费和税金综合税率为7%。

各分项工程项目费用及相应专业措施费用、施工进度见下表

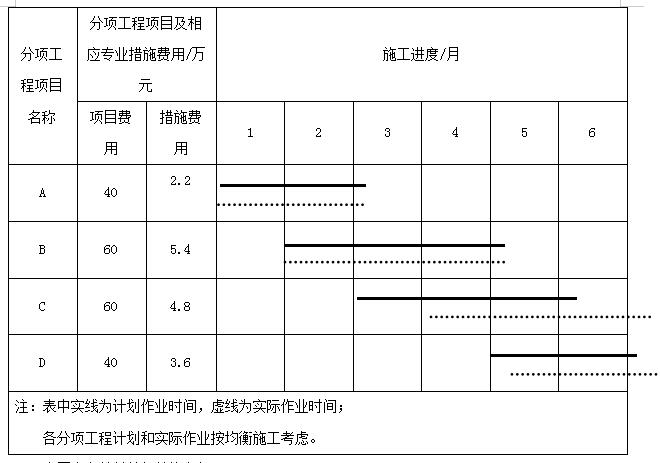

分项工程项目及相应专业措施费用、施工进度表

  图一

合同中有关付款条款约定如下:

1.工程预付款为签约合同价(扣除暂列金额)的20%,于开工之日前10 天支付,在工期最后2 个月的工程款中平均扣回。

2.分项工程项目费用及相应专业措施费用按实际进度逐月结算。

3.安全文明施工措施费用在开工后的前2 个月平均支付。

4.计日工费用、特种门窗专业费用预计发生在第5 个月,并在当月结算。

5.总承包服务费、暂列金额按实际发生额在竣工结算时一次性结算。

6.业主按每月工程款的90%给承包商付款。

7.竣工结算时扣留工程实际总造价的5%作为质保金。

问题:

1.该工程签约合同价为多少万元?工程预付款为多少万元?

2.列式计算第3 个月末.时的工程进度偏差,并分析工程进度情况(以投资额表示)。

3.计日工费用、特种门窗专业费用均按原合同价发生在第5 个月,列式计算第5 个月末业主应支付给承包商的工程款为多少万元?

4.在第6 个月发生的工程变更、现场签证等费用为10 万元,其他费用均与原合同价相同。列式计算该工程实际总造价和扣除质保金后承包商应获得的工程款总额为多少万元?

(费用计算以万元为单位,结果保留三位小数)

【参考答案】:

1.该工程签约合同价为:

(200+16+6+3+12+30+30×5%)×(1+7%)=287.295(万元)

工程预付款为:(200+16+6+3+30+30×5%)×(1+7%)×20%=54.891(万元)

2.拟完工程计划投资为:[40+2.2+(60+5.4)×2/3+(60+4.8)×1/3]×(1+7%)=114.918(万元)

已完工程计划投资为:[40+2.2+(60+5.4)×1/2]×(1+7%)=80.143(万元)

进度偏差=拟完工程计划投资-已完工程计划投资=114.918-80.143=34.775(万元)

工程进度拖后34.775 万元。

3.第5 个月末业主应支付给承包商的工程款为:

[(60+5.4)×1/4+(60+4.8)×1/3+(40+3.6)×1/2+3+30]×(1+7%)×90%-54.891×1/2=61.873(万元)

4.该工程实际总造价为:

287.295+10×﹙1+7%﹚-12×﹙1+7%﹚=285.155(万元)

该工程扣质保金后承包商应得的工程款为:285.155×(1-5%)=270.897(万元)





背景资料:

某工程项目发包人与承包人签订了施工合同,工期4个月,工程内容包括A、B两项分项工程,综合单价分别为360.00元/m?、220.00元/m?;管理费和利润为人材机费用之和的16%;规费和税金为人材机费用、管理费和利润之和的10%,各分项工程每月计划和实际完成工程量及单价措施项目费用见下表。

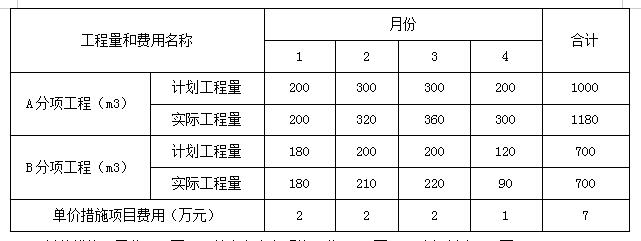

分项工程工程量及单价措施项目费用数据表

图二

总价措施项目费用6万元(其中安全文明施工费3.6万元);暂列金额15万元。

合同中有关工程价款结算与支付约定如下:

1.开工曰10天前,发包人应向承包人支付合同价款(扣除暂列金额和安全文明施工费)的20%作为工程预付款,工程预付款在第2、3个月的工程价款中平均扣回;

2.开工后10曰内,发包人应向承包人支付安全文明施工费的60%,剩余部分和其它总价措施项目费用在第2、3个月平均支付;

3.发包人按每月承包人应得工程进虔款的90%支付;

4.当分项工程工程量增加(或减少)幅度超过15%时,应调整综合单价,调整系数为0.9(或1.1);措施项目费按无变化考虑;

5.B分项工程所用的两种材料采用动态结算方法结算,该两种材料在B分项工程费用中所占比例分别为12%和10%,基期价格指数均为100。

施工期间,经监理工程师核实及发包人确认的有关事项如下:

1.第2个月发生现场计曰工的人材机费用6.8万元;

2.第4个月B分项工程动态结算的两种材料价格指数分别为110和120。

问题:

1.该工程合同价为多少万元?工程预付款为多少万元?

2.第2个月发包人应支付给承包人的工程价款为多少万元?

3.到第3个月末B分项工程的进虔偏差为多少万元?

4.第4个月A、B两项分项工程的工程价款各为多少万元?发包人在该月应支付给承包人的工程价款为多少万元?(计算结果保留三位小数)。

【参考答案】:

1、合同价[(360×1000+220×700)/10000+7+6+15]×(1+10%)=87.34万元。

工程预付款[(360×1000+220×700)/10000+7+6-3.6]×(1+10%)×20%=13.376万元。

2、第2、3月支付措施费=(6-3.6×60%)/2=1.92万元。

第2月应支付给承包人的工程价款=[(360×320+220×210)/10000+2+1.92+6.8×1.16]×(1+10%)×90%-13.376/2=20.981万元。

3、第3月末已完工程计划投资=(180+210+220)x220x(1+10%)/10000=14.762万元。

第3月末拟完工程计划投资=(180+200+200)x220x(1+10%)/10000=14.036万元。

第3月末进度偏差=已完工程计划投资完工程计划投资=14.762-14.036=0.726万元。

B工作第3月末进度提前0.726万元。

4、(1180-1000)/1000=18%>15%,需要调价。

1000X(1+*15%)=1150,前3月实际工程量1180-300=880。

第4月A分项工程价款[(1150-880)x360+(1180-1150)x360x0.9]x(1+10%)/10000=11.761万元。

第4月B分项工程价款90x220x(1+10%)x(78%+12%x110/100+10%X120/100)/10000=2.248万元第4月措施费=1x(1+10%)=1.1万元。

第4月应支付工程价款=(11.761+2.248+1.1)x90%=13.598万元

微信公众号

微信扫描关注诚建教育公众号

获取最新考试资讯、行业动态

以及考试学习辅导资料与真题精品学习课程等您来咨询!



关闭窗口
没有了
建筑九大员施工员考试模拟练习题及答案

相关阅读

「住建部强规」地下室防水规定保证50年!
「住建部强规」地下室防水规定保证50年!

「住建部强规」地下室防水规定保证50年!...

广东省报建筑八大员证考试,岗位上岗证
广东省报建筑八大员证考试,岗位上岗证

广东省报建筑八大员证考试,岗位上岗证...

预算员考试教材《基础知识》知识点分析
预算员考试教材《基础知识》知识点分析

预算员考试教材《基础知识》知识点分析...

造价工程师
二级造价师是否可以跨区域互认?
2021年内蒙古二级造价工程师免考条件
2021年陕西二级造价工程师考试时间9月25日
四川2021年二级造价工程师考试时间10月10-17日
2021年湖北二级造价工程师考试时间6月20日
广东二级造价师考试,你想知道的我都整理好了
广东二级造价工程师报考详细流程及问题解答!
2020年二级造价工程师考试及报名时间汇总
2021年二级造价工程师考试报考条件及免试条件!
2021年二级造价工程师都考哪些科目?
二级造价工程师考试报名门槛低吗?
没有社保,能不能报考2021年二级造价工程师考试
非全日制学历可以报考2021年二造考试吗?
广东二级造价师报考条件?对年龄有要求吗?
拥有造价员报考二级造价工程师免考一科考试!
非工程造价专业,能否报考广东二造考试?
二级建造师
六省官宣2021年二建考试时间,一省将提前一周考
2021年湖北二级建造师考试时间5月29、30日
陕西省2021年二级建造师考试工作计划发布
广东省2020年二建考试准考证打印入口已开通!
2020年二建准考证开始打印!考前需要注意的事项
2020年二级建造师考试准考证打印时间及入口汇总
2020年二级建造师考试准考证打印有次数限制吗?
2020年二级建造师考试各地区准考证打印时间汇总
一级建造师那个专业报考人数较多?
建造师证书可以跟那些证同时注册?
一级建造师年均收入可达22万!
一级二级建造师考试可更换考试专业!
二建增项如何选择专业?
2021年二级建造师报考指南,报考条件等信息公布
现役军人能报二建考试吗?需要提供什么证明?
2020年电大专科毕业,能报考2021年二建考试吗?
学历教育
考试资讯
考试资料
新闻动态
学历证书
八大员
证书展示
新闻动态
资料中心
课程视频
